BIMはCADより変更に追随しやすい一方で、変更への対策が不要になるわけではありません。上流作業の変更は後続のBIMモデル、ビュー、集計、シートに影響します。また、ワークシェアリングでは権限競合や誤削除が発生する可能性があります。

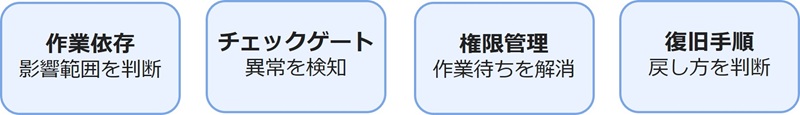

本節では、作業依存関係を可視化し、チェックゲート、権限管理、パブリッシュ、復旧手順を含めたプロジェクトチェック体制を整理します。
4.3-1作業依存関係を可視化する
並列作業の範囲と、順番が必要な範囲の整理

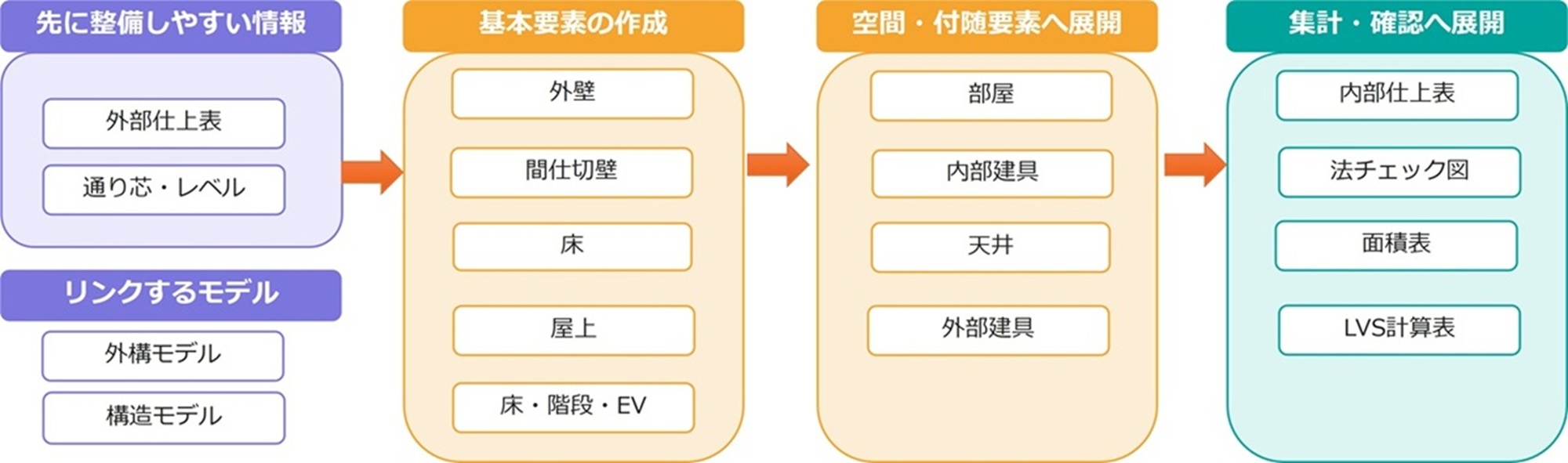

BIMプロジェクトでは、すべての作業を同時に進められるわけではありません。外部仕上表、通り芯・レベル、材料表など、初期から並列化しやすい作業があります。
一方、内部仕上表を作るには部屋配置が必要で、部屋配置には間仕切壁が必要になるように、上流作業が完了しないと進められない作業もあります。作業依存関係を図にして、担当者が同じ前提で動けるようにします。

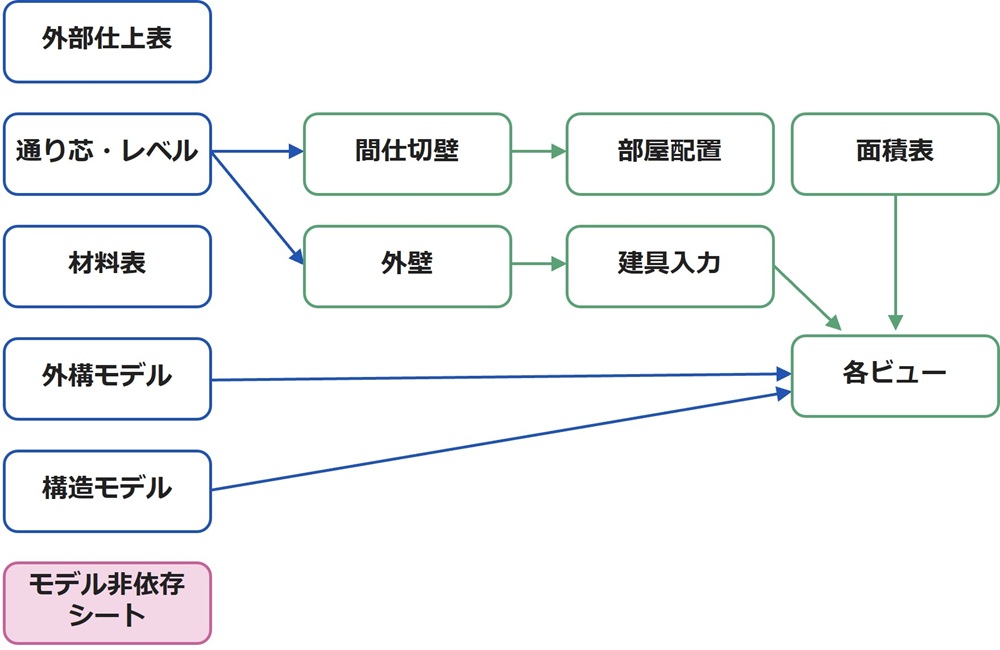

作業依存関係フローチャート

凡例: 青=並列化しやすい/緑=上流依存あり/桃=モデル非依存
モデリングの依存関係

上流から下流へとモデリングする。例えば内部仕上表は部屋が無いと作成できない。

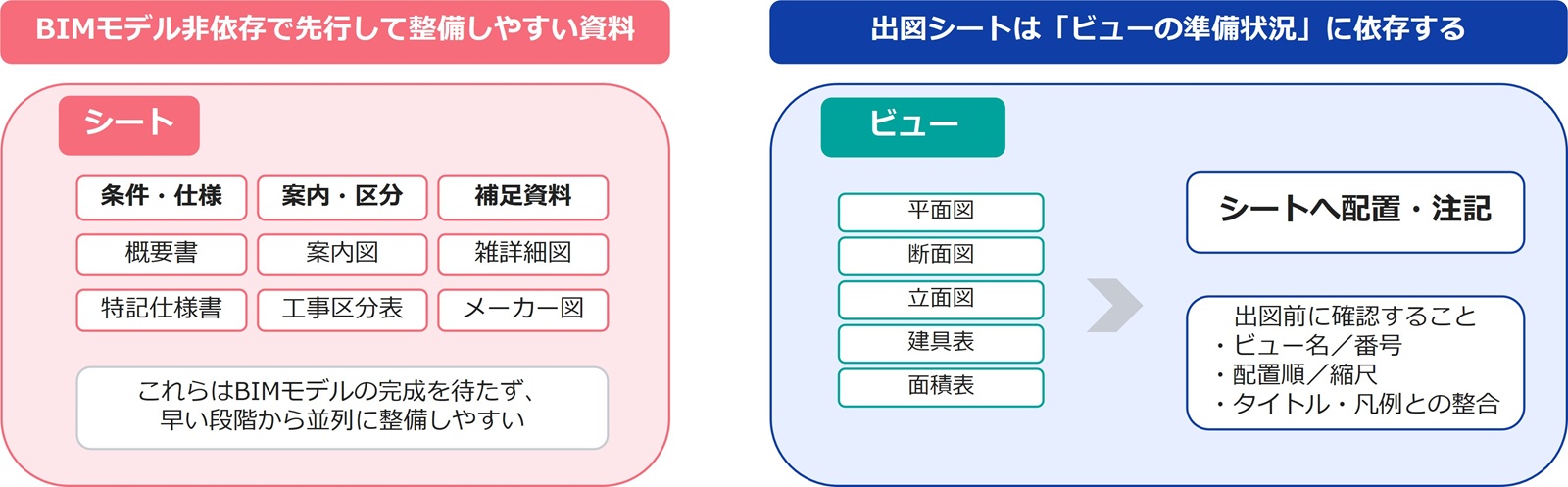

シートの構成と出図の考え方
.jpg)
シート作業は「BIMモデル非依存資料の整備」と「ビュー配置による出図」の
二系統で管理すると分かりやすい。
4.3-2チェックゲートを設計する
作業完了の判断を、BIMモデル・属性・集計で確認
チェック体制は、完成図面の検図だけでなく、BIMモデル、属性、集計、シートの連動を確認する仕組みにします。基本モデル(通り芯・レベル・床・壁天井)、部屋、内部仕上、建具など、モデリングの要所でチェックゲートを設けモデルの内容を確認します。
各ゲートでは、配置の正しさ、属性の入力、数量の確認、ビュー・シートへの展開を確認し、次工程に進める状態かを判断します。
チェックゲートの設計
| ゲート | 確認対象 | 合格条件 | 次工程への影響 |
|---|---|---|---|
| 通り芯・レベル完了 | 通り芯・レベル | 位置・名称・ 高さが確定 | 壁・床・外壁の作成 |
| 主要壁完了 | 外壁・間仕切壁 | カテゴリ・ タイプが正しい | 部屋配置・面積表 |
| 部屋配置完了 | 部屋・部屋名 | 部屋境界が閉じている | 面積表・仕上表 |
| 建具入力完了 | ドア・窓 | 寸法・仕様が入力済み | 建具表・開口確認 |
4.3-3権限競合と誤削除を予防する
権限競合と誤削除への対策が不可欠
ワークシェアリングでは、誰かが先にBIMモデルを触ると、その要素に権限が発生します。モデラーが多すぎると、権限競合が増え、作業待ちや同期の負担が大きくなります。
また、プロジェクト後期には、範囲選択によるBIMモデルやビューの誤削除が大きな影響を及ぼします。BIMマネージャーは、モデラーを最小限にし、担当範囲を明確にし、重要なビューや要素の保護を徹底します。
断面線やビューを誤って削除すると、シート上の表示だけでなくビュー自体が失われます。

権限競合の予防フロー

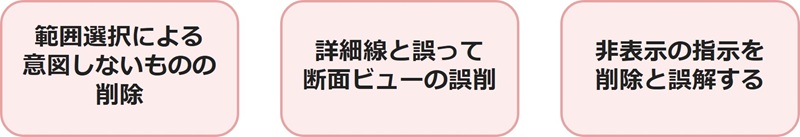

削除事故が起きやすい場面

4.3-4パブリッシュと復旧手順を運用に組み込む
復旧できる状態を、通常運用の中で作る
誤削除や大きな変更ミスに備えるには、定期的なパブリッシュと復旧手順が必要です。要所でパブリッシュしておくと、その時点のBIMモデルを参照・ダウンロードでき、復旧の手掛かりになります。
ロールバックは同期の度に生成されるため、強力ですが、プロジェクトがどの状態にあったのかが把握しづらく、影響の程度を確認する必要があります。通常運用では、こまめなパブリッシュ、変更前後の確認、復旧判断の手順を明確にします。
パブリッシュ済みデータから、ビューやモデルを移植することで復旧コストを削減します。
予防・検知・復旧を支える管理領域
| リスク | 予防策 | 検知方法 | 復旧方法 |
|---|---|---|---|
| 誤削除 | ピン固定・作業前確認 | チェックゲート | パブリッシュ参照 |
| 権限競合 | 作業範囲の分担 | リクエスト確認 | 同期・権限解放 |
| 大きな変更 | 影響範囲の確認 | 変更前後比較 | ビュー移植/ ロールバック |
リスク別対応を、通常運用の4領域へ展開する

4.3-5この節の要点
ここまでのまとめ
- BIMでも変更管理は必要です。上流作業の変更は後続作業に影響します
- 作業依存関係を可視化し、並列化できる範囲と順番が必要な範囲を分けます
- チェックゲートでは、BIMモデル、属性、集計、シートの連動を確認します
- 権限競合と誤削除を予防し、パブリッシュと復旧手順を通常運用に組み込みます
